Die Häuser mit jeweils 5 Wohneinheiten wurden individuell geplant und verbinden sich optisch zu einer Einheit.
Wohnraum schaffen – Reihenhausanlage mit 5 Wohneinheiten in Hilzingen (Wohnphase)
Bald beginnen die Baustellenvorbereitungen auf dem Grundstück in Hilzingen.

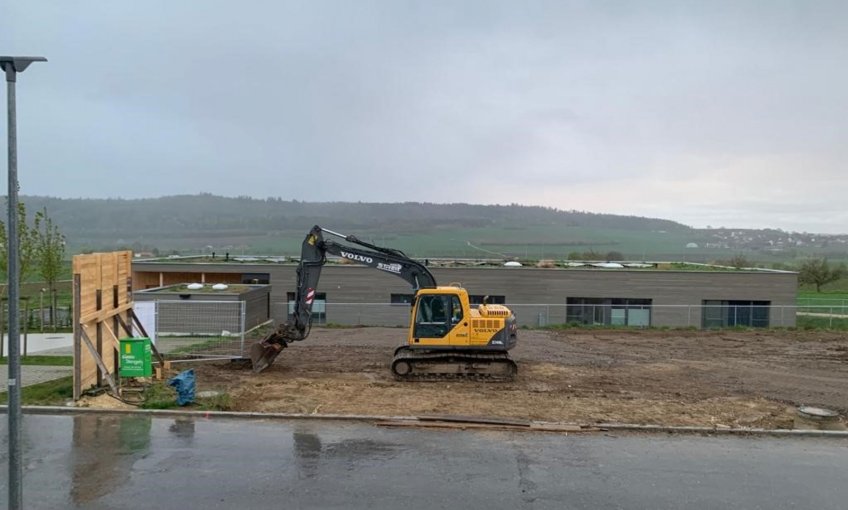

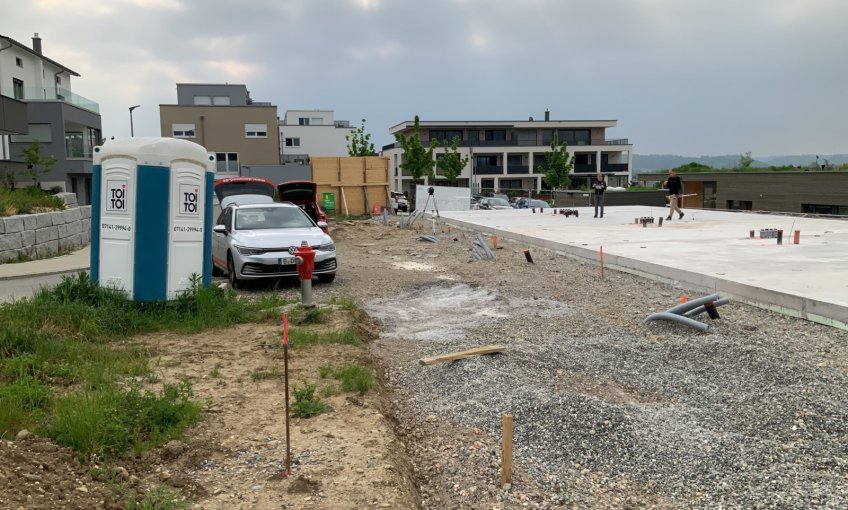

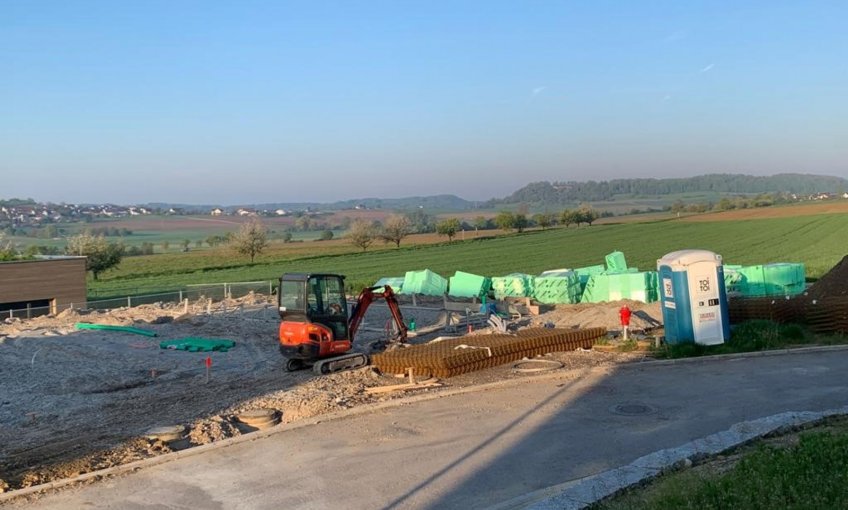

Startschuss auf der Baustelle in Hilzingen: Die ersten Erdarbeiten haben begonnen.
Im Zuge der Erdarbeiten konnte Mutterboden abgetragen und Erdschichten verteilt werden.

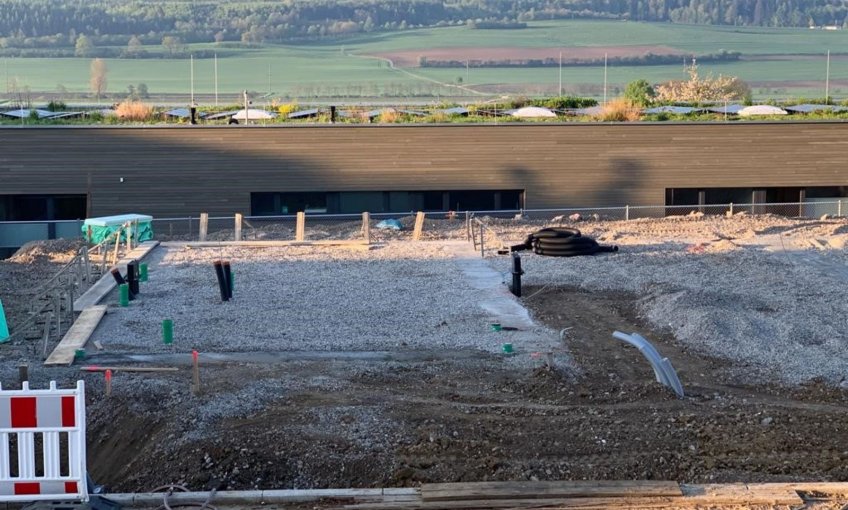

Auch die Leerrohre für die Versorgungsleitungen wurden bereits verlegt.
Die Bodenplatte ist fertig zur Abnahme.

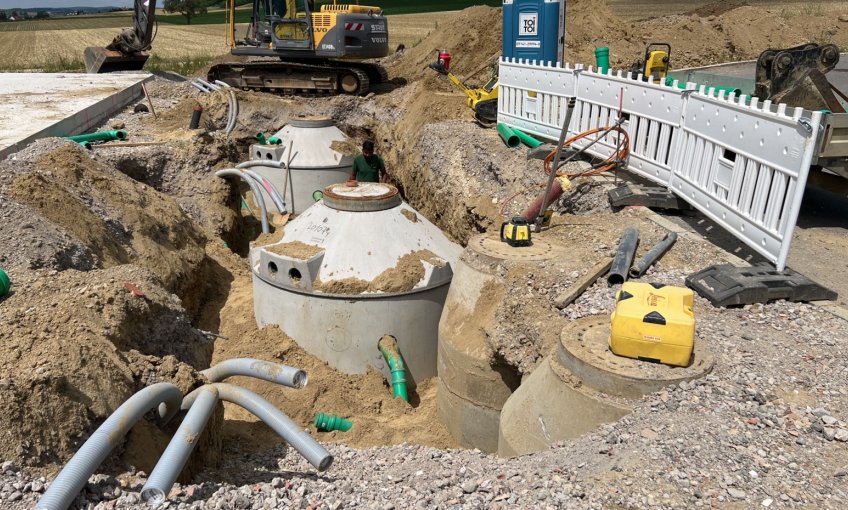

Die Zisternen und Versorgungsleitungen wurden eingebaut.

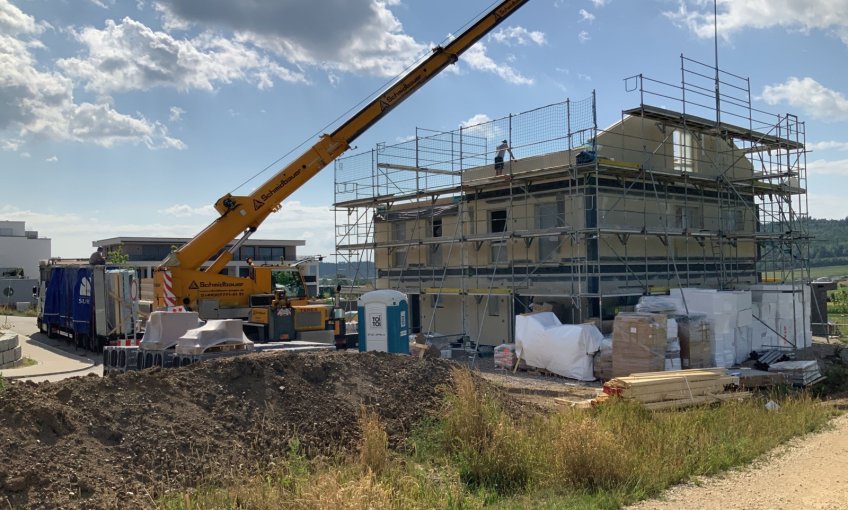

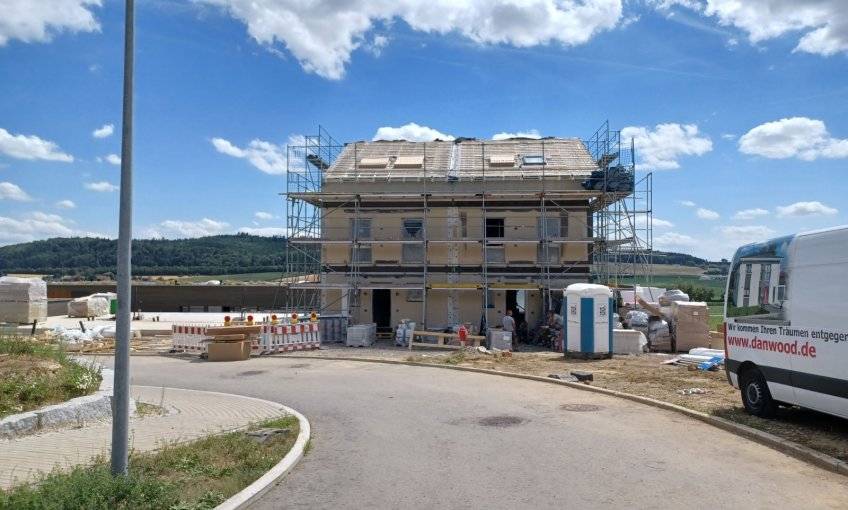

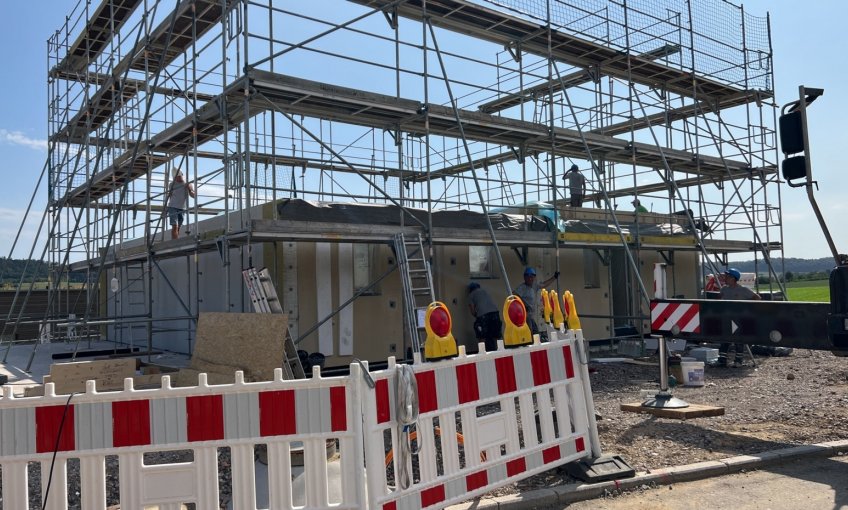

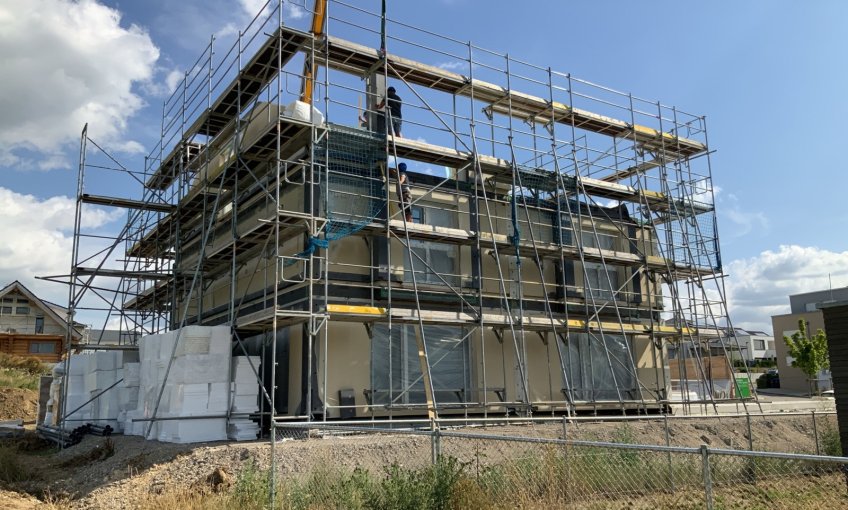

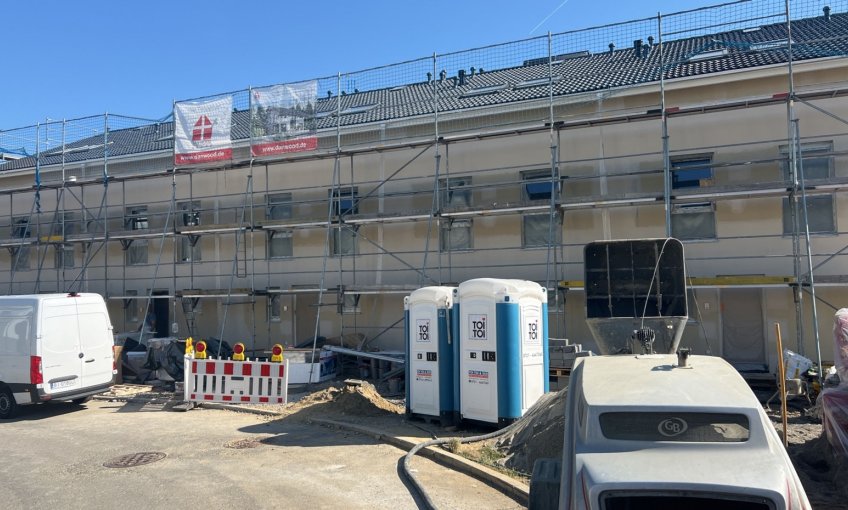

Das Gerüst steht, schnell geht es voran mit den Außenwänden für das Erdgeschoss.
Und schon ist das Obergeschoss für das erste Haus fertig.
Auch das Dachgeschoss ist fast fertig.
In kürzester Zeit wurde fachgerecht der Dachstuhl errichtet.
Mit der Dacheindeckung am ersten Haus sind die Arbeiten am äußerlichen Rohbau abgeschlossen.
In der Zwischenzeit sind auch die restlichen Häuser von außen fertiggestellt.

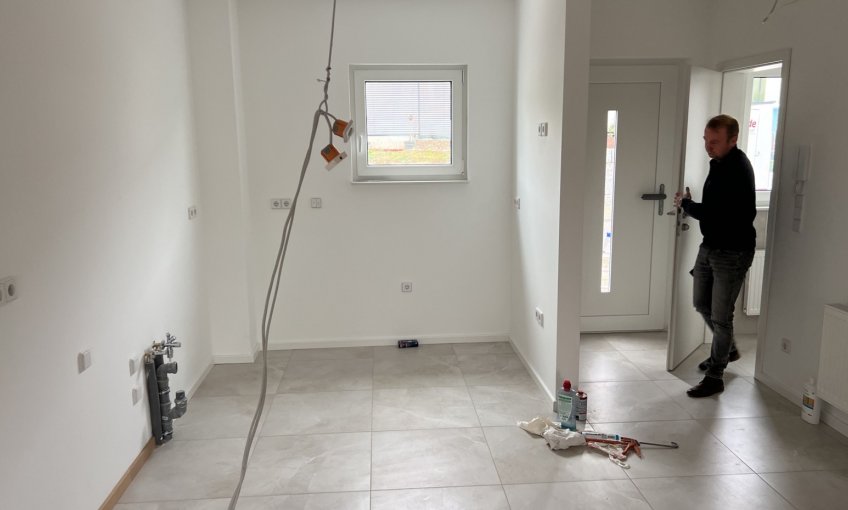

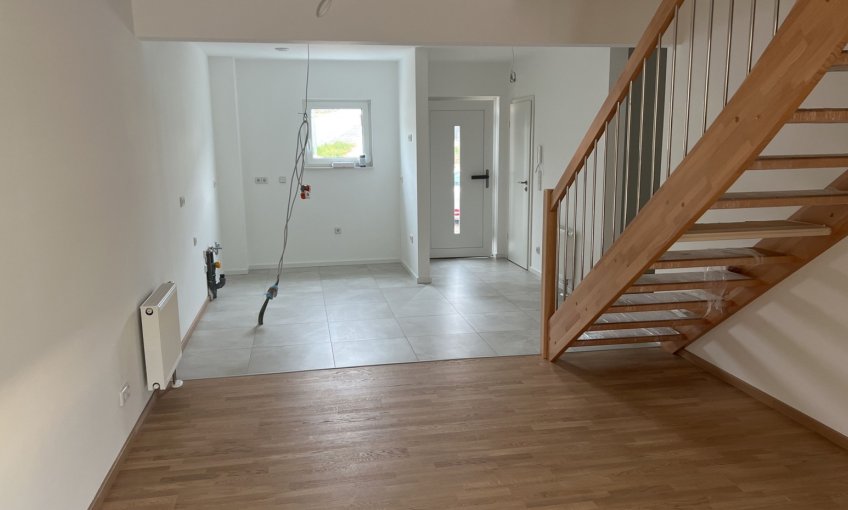

Jetzt beginnt der Innenausbau. Die Innenwände werden gestellt.
Die Plattenfugen wurden verspachtelt.

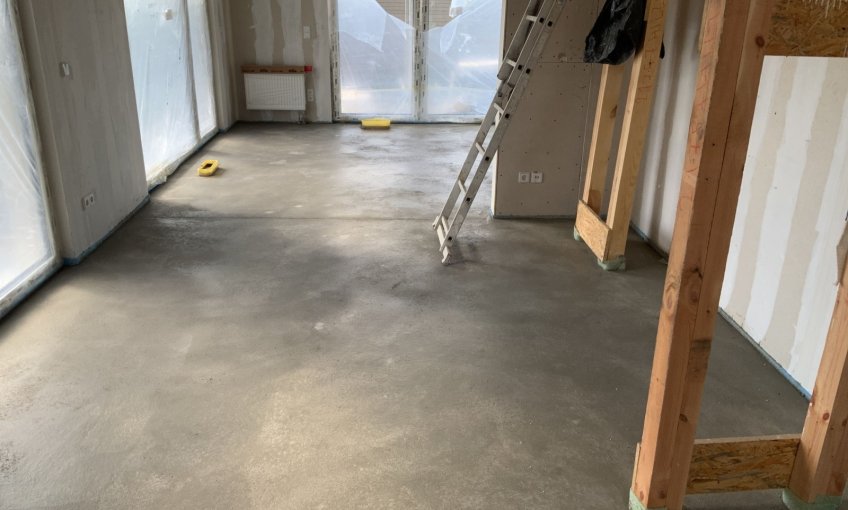

Der Estrich wurde eingebracht.

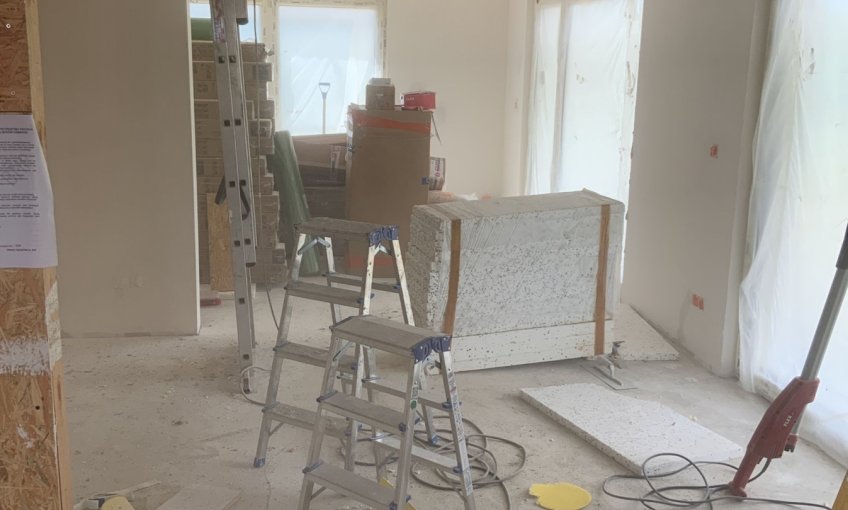

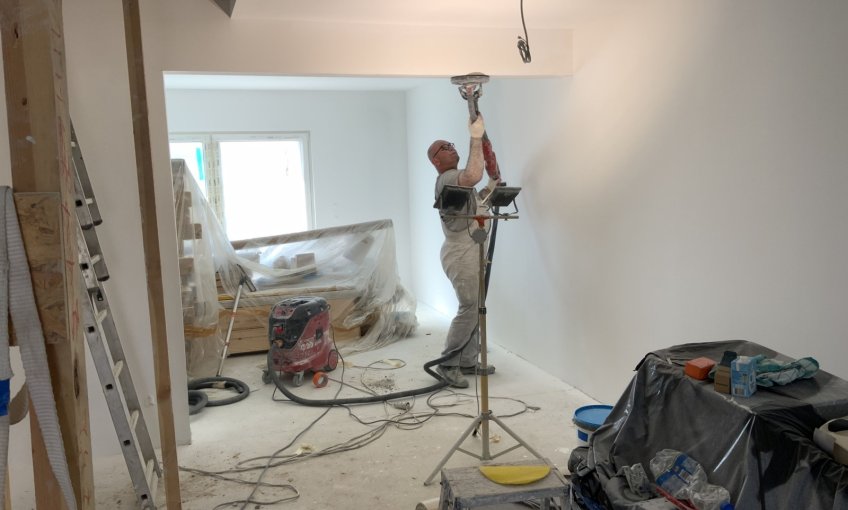

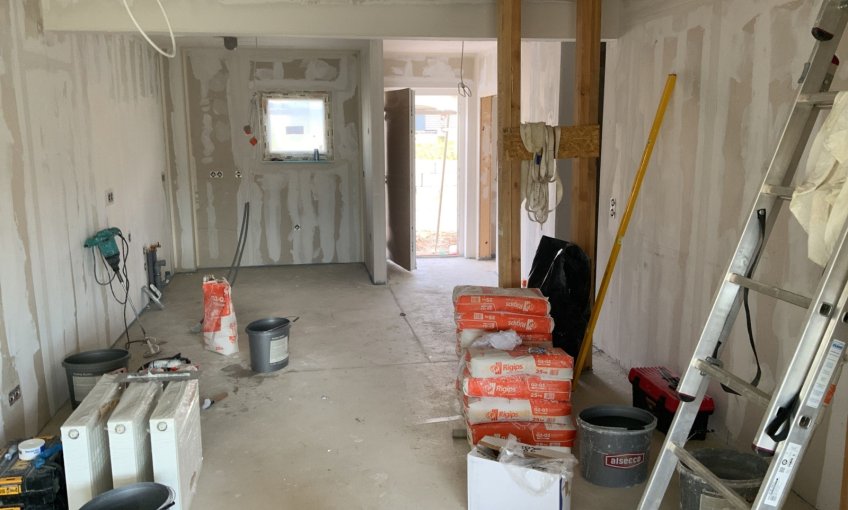

Die Innenwände wurden verputzt und feingeschliffen.
Die Fliesenarbeiten wurden ausgeführt. Die Wände gestrichen.
Es hat sich einiges auf der Baustelle in Hilzingen getan.

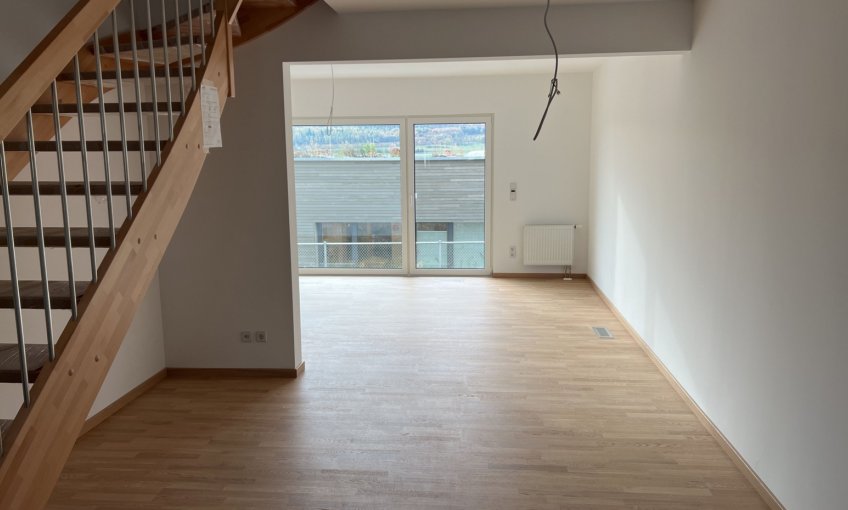

Die Böden wurden verlegt und die Innentreppe wurde montiert.
Unsere Handwerker arbeiten fleißig wie die Ameisen am Innenausbau.
Und schon wird aus dem kahlen Raum eine Wohlfühloase.

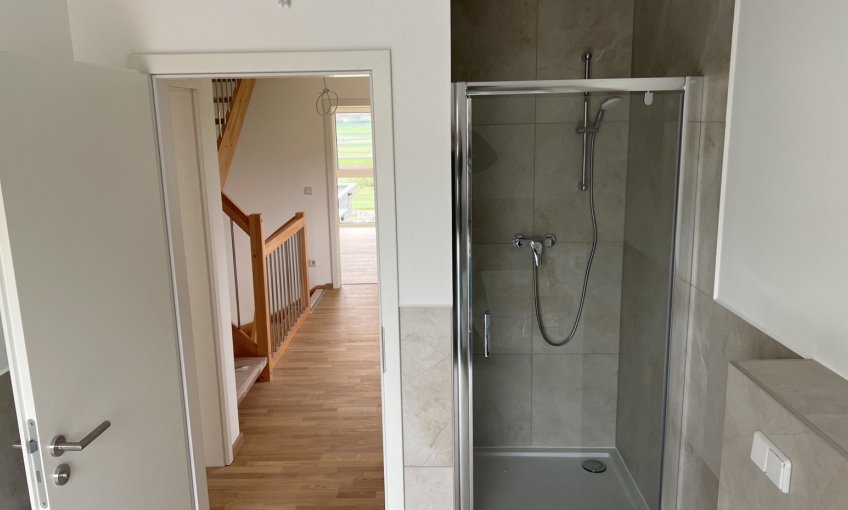

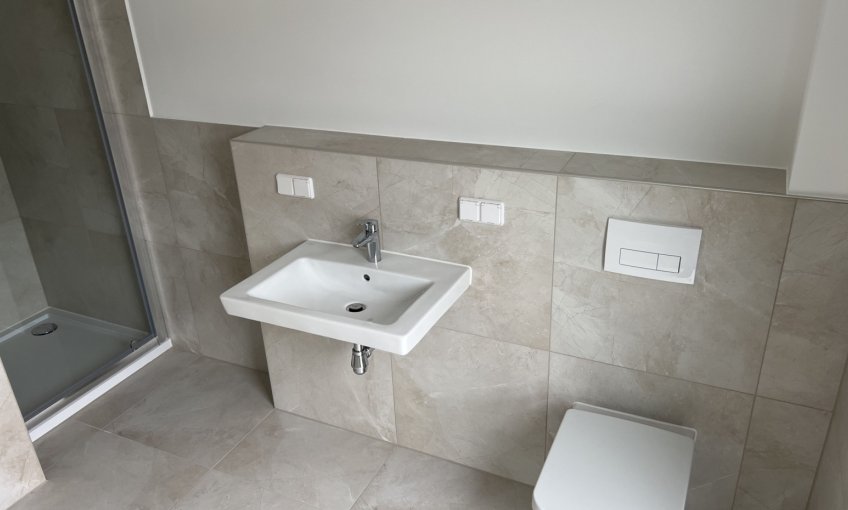

Im Badezimmer wurden die Fliesen verlegt, die Sanitärobjekte montiert und die Armaturen angebracht.

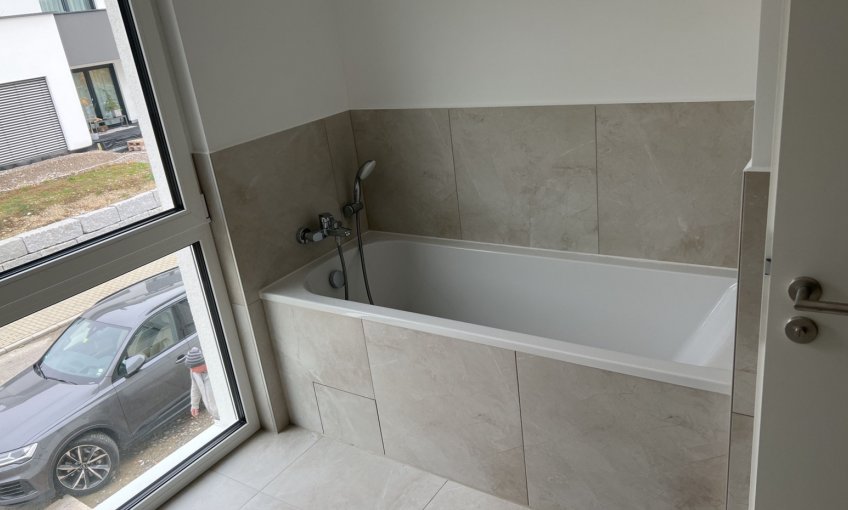

Die Badezimmer sind fertig gestellt und warten auf Ihren Einsatz!

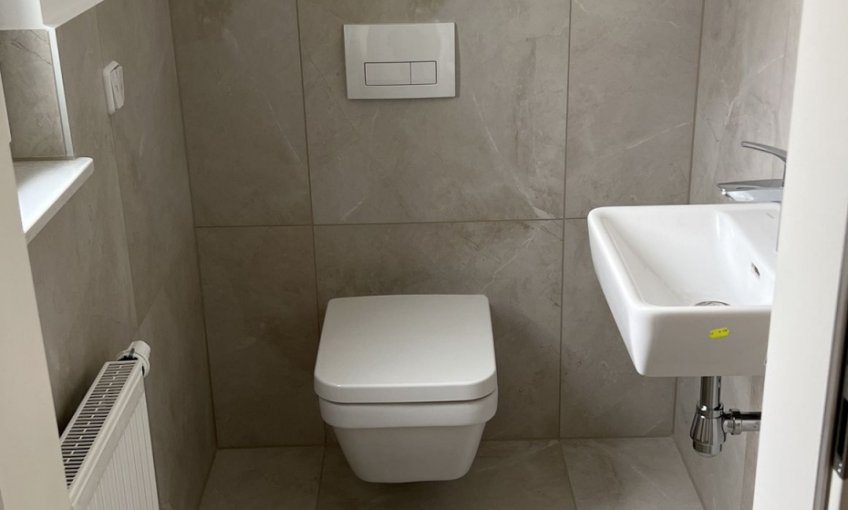

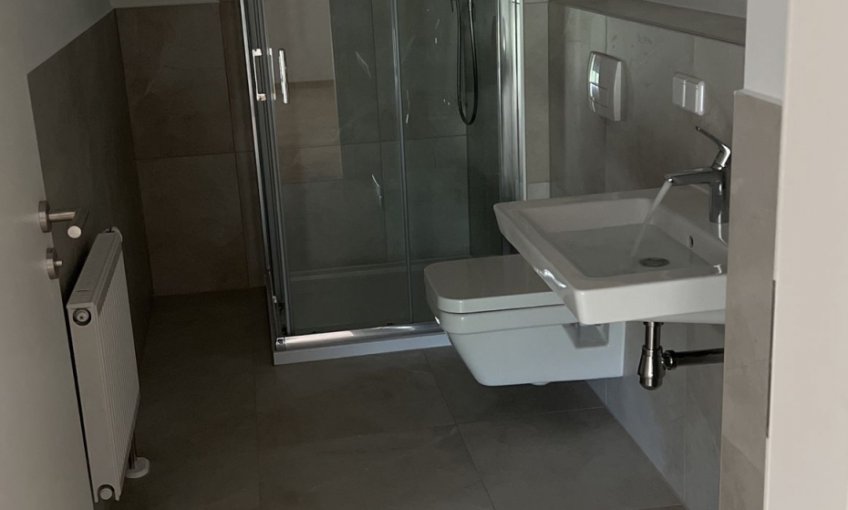

Das Gäste-WC ist fertig.

Auch die Arbeiten an der Außenanlage laufen auf Hochtouren.
Viel mehr als die Möbel fehlen nun nicht mehr, damit aus dem Haus ein Zuhause wird. Heute war Schlüsselübergabe für alle 5 Häuser.
